南方电网云南曲靖供电局:三段式物资管控助力重点项目顺利建成投产
电头条新闻云南曲靖2024年1月4日讯(通讯员 黄云宁)近日,南方电网云南曲靖供电局220千伏浦山输变电工程主变完成5次带电冲击试验合格,浦山输变电工程顺利投产。该工程为国家能源局云南监管办公室重点督办项目,项目投产后将满足宣威市凤凰山工业园区用电需求,缓解曲靖供电局220千伏平川变、虹桥变供电压力,彻底消除曲靖电网220千伏虹平双线同时跳闸导致较大电力安全事故的国家二级电网风险。
据悉,该工程总投资4.2亿元,新建主变2台,新建220千伏线路3回、110千伏线路4回,10千伏线路2回。项目于2023年3月25日开工,历时9个月建成顺利建成投产。项目共计申报1.8亿元物资,为保障浦山输变电工程物资有序供应,曲靖供电局供应链中心成立工作专班,细化物资供应“前、中、后”三阶段管控措施,确保物资供应节奏同施工进度精准匹配,助力工程项目顺利建成投产。
物资供应前,建立“管项目必须管物资”+“管物资必须服务项目”+“需求计划申报”+“需求计划审核”共同办公专班机制 ,项目主管部门关注项目投资下达情况,督促设计单位及时提供材料清册,掌握好各类物资的申报节点,做准物资的需求预测及计划申报,供应链中心物资管理人员提前介入,及时掌握项目所需物资明细及项目开工时间等关键信息,倒排物资供应计划,重点把控好物资申报的时间节点,及时发现申报过程中存在的问题,保证需求计划准确率,保证项目所需物资申报提前且不遗漏。
物资供应中,建立“物资项目主人制+工程项目经理制”机制 ,物资项目主人和项目经理按周共享物资供应和施工进度相关信息,让项目部门和物资部门及时掌握项目实施进度与物资供应匹配度,如有异常,采取发函、约谈、扣分、到厂催交等方式,及时纠偏,保障物资及时供应到位。
物资供应后,督促项目部门及时牵头组织各单位开展到货验收,及时办理物资出、入库手续,为后期项目结算工作提速增效。
下一步,曲靖供电局供应链中心将进一步抓实抓细物资保供应工作,确保各项工程所需物资按期到货供应,助力项目按期投产,为公司高质量发展贡献力量。
现场协调解决物资供应存在问题。

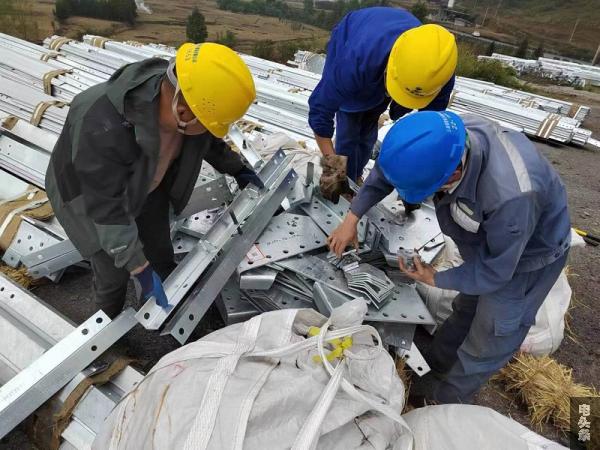

角钢塔开包验收。
