南方电网云南曲靖沾益供电局:为高速公路“让路” 助工程建设加速

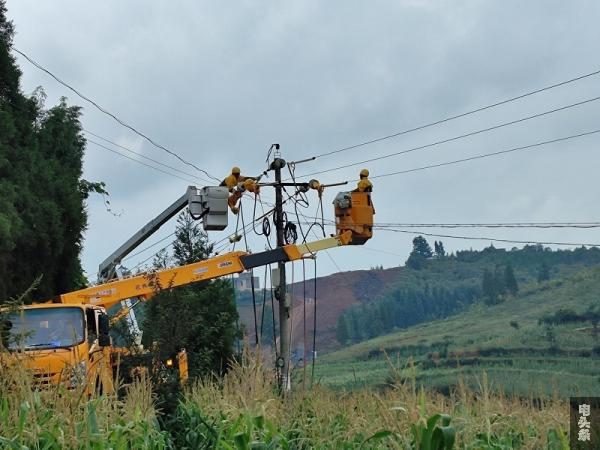

电力工人为护航高速公路建设开展带电作业。
电头条新闻云南曲靖8月28日讯(通讯员 杜明彦 段金成)“真的很感谢你们!为我们的工程建设提供了‘电力加速器’!”8月24日,在曲靖市宣富高速公路施工现场,施工建设用电负责人陈润锋看到前来现场开展走访南方电网云南曲靖沾益供电局客户服务中心大客户经理周杰时,立即放下手中的伙计,跑上前来热络地打招呼。
谢鹏是宣富高速公路沾益区段负责人,谈及工程建设时,他情不自禁地竖起了大拇指,“早在工程动工前的2个月,供电局就提前把影响到工程推进的电力线路妥善迁改。工程开工前,为我们及时安装了变压器,相关线路,可谓是‘施工未动,电力现行’,工程开建以来,又安排人员隔三差五到工地走访,了解建设施工计划、进度和用电需求,帮忙排查用电安全隐患。主动提供供电服务联系人电话,让我们遇到用电问题。”
据了解,曲靖宣富高速公路是云南省“十四五”综合交通运输发展规划及县域高速公路“互联互通”工程重点项目之一,途经曲靖宣威市、沾益区、富源县三个县(区、市),在沾益区内涉及炎方、播乐两个乡。
为支持高速公路建设,南方电网云南曲靖沾益供电局成立专项工作组,制定专项工作方案,明确具体举措,早在7月份,就完成了公路建设涉及的10千伏罗木奴革线线路、杆塔迁改工作,为高速公路建设“让路”。同时,强化客户走访和与公路建设方的信息沟通,结合公路建设用电需求,在60天的时间内,在炎方和播乐2个乡镇安装了30台容量分别为315千伏安以上的临时施工变压器,架设10千伏及以下电压等级线路24000米。
为保障相关工作的安全性和及时性,沾益供电局强化组织领导,努力让每项工作都规范高效。在电力线路迁改过程中,该局组建了由本部相关专业部门负责人和炎方、播乐供电所所长组成的工作小组,对迁改线路图纸进行认真审核,召开专题会研究施工方案、停电方案,统筹安排工作任务,合理调配资源,指定专人对迁改项目实施工程跟踪和与当地政府、村委会协调,发现问题及时解决,全力做好施工保障及现场安全管理工作。
为减少因线路迁改导致的停电情况,工作按照“能带电则带电”的原则,开展了30多次带电作业,减少1200个时户数,让群众在迁改工作期间的对停电“零感知”,生产生活“零影响”。
